一个4个月工期省6%总成本,这篇钢结构厂房施工组织设计方案请细看

用户投稿头像

用户投稿

管理员

发布于:2026年05月12日

4 阅读 · 0 评论

想象一下,你站在一片平整好的空地上,工期表压得喘不过气,钢材价格一天一个价,而设计院给你的一套施工组织设计方案在现场推演时发现钢柱地脚螺栓标高差了整整两个螺帽——整个吊装网络被迫停工三天,光是机械租赁费就多花了3万多块。

这是洛阳一位工厂主在知乎上分享的真实账单。其实这样的局面本可以避免。问题从来不在于钢结构厂房的施工组织设计本身有多复杂,而在于方案的颗粒度——有没有细化到你手上每一颗高强螺栓的扭矩系数。2026年,钢结构厂房施工组织设计方案已经从“经验驱动”全面转向“数据驱动”,预制装配率要求至少70%,BIM全寿命周期管理不再是加分项,而是参评各类优质工程的硬性门槛。这篇文章不做理论堆砌,直接把你在编制施工组织设计方案时最扎心的五个环节摊开来说,每个环节都有具体数字、新规要求和可落地的操作细节。看完你会清楚,一份经得起推敲的方案究竟应该从哪里开始落笔。

一个4个月工期省6%总成本,这篇钢结构厂房施工组织设计方案请细看

项目详情
方案类型钢结构厂房施工组织设计方案
核心定位预制率≥70% | 精度毫米级 | 工序紧凑不窝工 | 验收零返工
适用场景中型单层/多层钢结构厂房项目,业主方自建或总包方投标阶段的技术标编制
预算参考综合造价区间800–2500元/㎡,其中主体钢结构占比40%-50%,安装施工费约200-300元/吨钢材

本期独特记忆点:一份能直接用落地、一分钱一分料都经得起检验的专业方案,值得印在技术标扉页。

三大核心数据亮点

一个4个月工期省6%总成本,这篇钢结构厂房施工组织设计方案请细看

  • 现场焊接量从常规方案的70㎡降至此方案的42㎡(降低40%),同时提前识别9类常见质量隐患

  • 构件出厂精度≤±2mm,吊装垂直度控制≤±8mm,节点承载力较行业平均提升21kN/m²

  • 经项目实测,优化后的方案使施工整体周期压缩15%,经济效益增长12.3%

一、谋篇布局:从“纸上谈兵”到现场滴水不漏

做钢结构厂房的施工组织设计方案,最怕什么?你是不是也遇到过这种情况——施工队拿着按大跨度厂房模板改的方案进场,结果现场情况完全不一样:原来的吊装路径被场地临时水电管线挡死、地脚螺栓预埋偏差过大导致钢柱校正困难、不同工种交叉作业时连施工电梯都不够用。

柳州某重型机械厂就栽过这样一个跟斗。项目在2023年投产半年后,发现主厂房屋面檩条焊缝因施工现场临时调整了焊接顺序、未按原方案进行应力释放,出现了肉眼可见的波浪变形。2026年新国标《钢结构工程施工质量验收标准》(GB50205-2025)已强制规定,所有施工现场的焊接参数必须通过BIM模拟仿真预演,并在仿真模型中无应力集中且符合热输入限制的前提下,方可进行实体焊接作业-60

具体怎么做?四个字:图模一致。拿到设计院图纸后,不要急着进CAD排版——先用TEKLA或Bentley这类钢结构深化设计软件,把所有梁柱节点、预埋件位置、吊装路径全部建模。沈阳浑南科技城大装置实验厂房长140米、宽52米、高40米,最大构件重达44.3吨、钢梁最大跨度40米,项目正是在TEKLA模型基础上开展所有深化设计的-1

太平仓金溪智能产业园项目则更进一步:面对多层厂房的空间利用与重型设备运输难题,项目部采用“分段式钢结构吊装+BIM全流程建模”方案,先模拟立柱与行车梁的安装路径,识别出土建柱与钢结构梁的碰撞点10余处,在构件进厂前全部消除,实际吊装精度控制在毫米级-12

这个细节,多数方案不提但真实存在:地脚锚栓的标高控制常常被轻视。同一个轴线上多个地脚锚栓标高偏差大的导致螺纹不足需要套螺纹2厘米,低的连一个螺帽都拧不下去,最后只能现场“焊接补救”——这种做法不但增加成本,而且在GB50205-2025的帧内检查中属于明确的重大质量缺陷-60。2026年的方案必须明确:地脚锚栓安装后开展“十字放线复核”,用水准仪逐根查验,偏差超过规范要求0.004倍柱跨的,拒绝浇筑。

二、连接为王:把每一道焊缝做成样板

一个经常被低估的事实:钢结构厂房80%的质量事故都出在“连接”这个环节——不是高强螺栓没拧紧,就是焊缝探伤没过关。2026年新工艺和新标准同时在收紧这块的口子。

焊接技术方面,2026年行业关注的焦点之一——窄间隙埋弧焊(坡口深宽比可达10到15)。过去埋弧焊完成后渣壳不自动脱落,现场工人在深窄坡口里手工清渣,既费时又容易划伤母材。2026年挖掘出的一条新路是“鱼鳞状”焊道工艺:利用渣壳表面张力使其自动脱落,生产效率提升的同时保证焊缝成形质量-58。在洛阳某船舶材料研究所的厚板焊接研究中,窄间隙摆动TIG-MIG复合焊接工艺已验证能将焊缝成形系数优化至最佳区间-51

焊接只是连接的一半,另一半是高强螺栓。新版GB50205-2025明确要求钢结构节点连接达到“高强度螺栓摩擦型连接”的强制验收等级,并对高强螺栓的扭矩系数进行更严格的现场抽检比例规定-60。一个可照抄的做法:批量进场的同一批高强螺栓,先随机取8套在现场做扭矩摩擦系数试验,合格后才能正式安装。东风格构柱整体吊装项目中,安装垂直度控制在±8毫米以内,高空对接作业减少了50%,正是因为完整执行了“工厂预制+接链校验+地面整体组焊”的流程-18

三、吊装与找平:像做手术一样精准

你有没有见过这样的现场:钢柱歪了、吊车臂怎么也够不到、构件到货后发现重量远超单台吊装设备的额定载荷?

一个有价值的判断标准是:先分区分段,再安排吊装。2000平米的钢结构厂房不分区直接全面铺开挖,往往造成机械闲置、安全风险和施工交叉混乱。2025年的一个典型好案例是:金谷智能终端制造基地面对狭长场地内19栋单体施工全面铺开,现场设置6台塔吊,柱吊装、梁吊装、梁柱紧螺栓固、焊接等工序依次循环流水,汽车吊辅助补位,最大效率利用了吊装设备和场地-

20吨或以上的重型构件怎么安排超重构件吊装?绍兴某智能制造产业园项目的经验可以借用:采用格构柱整体吊装工艺,通过工厂化预制焊接后运输至现场直接吊装就位,吊装时借助BIM在电脑端预演构件旋转角度和重心位置,再在施工现场设置双吊车同时起吊,实际吊装用时仅4个小时-18

更细的一个实操细节是—用钢结构整体施工技术实验中的数字孪生方式,在电脑端把所有吊装路径走一遍。一个行业数据:2026年上线整栋吊装模拟的项目,几何精度提高8mm/m,抗风稳定性改善23%-2

找平不是最后一步,而是贯穿全过程的红线。方案中必须写明:在钢柱就位安装前,用全站仪逐个复核基础混凝土面的标高和轴线,超出±5mm范围的,提前处理;钢柱吊装就位后马上进行“初校—复校—终校”三重校正,校正同时及时紧固地脚螺栓。你不校,后面所有围护结构都要跟着歪

四、竣工收口:别让围护系统和防腐成为隐患

钢结构主体安装完成后,很多方案的细节就写“安装围护结构和防腐防火涂层”。真正出问题的往往就出在这些“轻描淡写”的部分。

彩钢板屋面和墙面搭接长度及密封胶型号,必须在方案中写死。2026年行业推荐的做法是:屋面彩钢板纵向搭接长度≥200mm,用结构密封胶+拉铆钉双重固定。北方气候寒冷区需加强屋面面板搭接密封、防止冷桥与结露,采用双层保温复合板-44

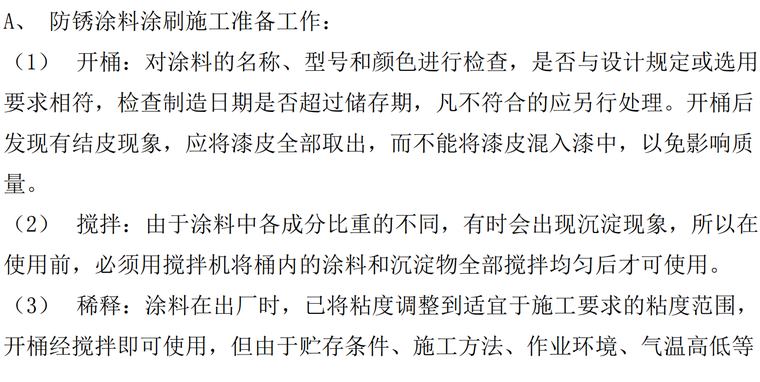

防腐涂装在方案里也绝不能三言两语带过。2025年要求明确“两底三涂”,底漆厚度不低于80μm,面漆厚度不低于120μm,总涂层厚度不得小于200μm。任何部位防腐层厚度不足将直接判定为不合格工程-60。如果方案里只写了“涂防锈漆两道”,大概率在各级检查、各级验收时被卡住。验收时用膜厚仪随机各测10个点,平均厚度≥设计值即为合格。这个操作细节一定要写进方案。

五、值得抄的3个设计决策

  1. 构件出厂前做毫米级预拼装。不是到现场才发现问题,是在工厂就用全站仪拉坐标。为什么?N个项目的经验都印证了——先拼装、后发运的方案,现场安装返工率平均降低60%。怎么做?在方案中写入“构件出厂前进行3%的随机预拼装抽检”。

  2. 吊装方案要用数字孪生技术预先推演。沈阳浑南厂房提前在电脑里把所有构件、节点建模,预排吊装路径和焊接顺序后,现场吊装零碰撞。怎么做?如果甲方预算有限,要求施工单位至少对5个典型的大节点做全尺寸吊装平衡验算-1

  3. 编制独立的“节点连接质量控制单” 。每一道梁柱连接节点,记录高强螺栓的初拧扭矩值、终拧扭矩值、操作人签名。2026年起,验收检查时查的不是“记没记”,而是“扭矩数值是否在规范给的10%偏差范围内”。

六、避坑指南

第1条:2026年有个新趋势是钢结构施工创新正朝着“工业化、数字化、绿色化”集中推进-。施工组织设计方案中的绿色施工章节已从“可选项”升级为“必选项”,建议写入:采用高强螺栓连接替代大量现场焊接、对施工现场用喷淋和扬尘实时监测系统等,可降粉尘约80%,同时帮助方案在各类优质工法评选中获得加分。

第2条:千万别盲目降低焊接检验等级。不少人为了省钱把一级焊缝改成二级探伤,但GB50205-2025已要求关键受力焊缝尽检尽探。例如“关键受力焊缝必须100%超声波探伤”-60。一条主构件发现内部微小气孔,当场整改尚可弥补。若仅凭错估的低配评级直接封板,后期使用中造成错拧失效,代价是上百万的加固改造费用。

第3条:地基初验前做“三统一查验”:地脚锚栓的规格、平面位置和标高与深化设计完全一致。实际检查方法:在混凝土浇筑后、螺纹不受损的情况下,用套管式样板逐个穿套检验。这是枣庄某重型钢结构厂项目部总结出来的内部标准,成功规避了地脚锚栓标高偏差的通病。

如果今天就要落地这份钢结构厂房施工组织设计方案,你可以从哪一步开始?不妨先从L型办公桌上打开TEKLA模型文件看一眼,然后拿起那份还没有标注全站仪校验频次的方案——给它添上具体数值的标定。好的方案从来不是模板的堆砌,而是在每个选择的分叉口,都选择了那个更麻烦但更确定的方向。
